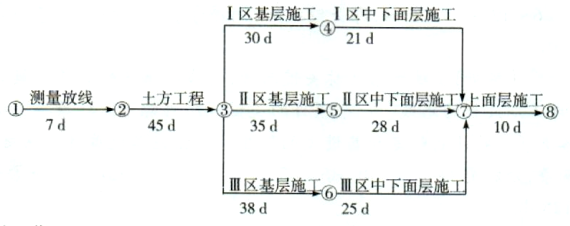

下图为某道路工程施工进度计划网络图,总工期和关键线路正确的有( )。
来源:牛账网 作者:晓彬老师 阅读人数:14883 时间:2024-06-22
【多项选择题】
下图为某道路工程施工进度计划网络图,总工期和关键线路正确的有( )。
A、
总工期113d
B、
总工期125d
C、
①→②→③→④→⑦→⑧
D、
①→②→③→⑤→⑦→⑧
E、
①→②→③→⑥→⑦→⑧
【答案】
B,D,E
【解析】
关键线路又称关键路径,为线路上总的工作持续时间最长的路线,即工期最长的路线。一个项目的关键线路可能不止一条。关键线路主要用于各类项目的计划制定和其进度的监控。根据施工进度计划网络图,关键线路有两条,分别是①→②→③→⑤→⑦→⑧和①→②→③→⑥→⑦→⑧。总工期为125d。
