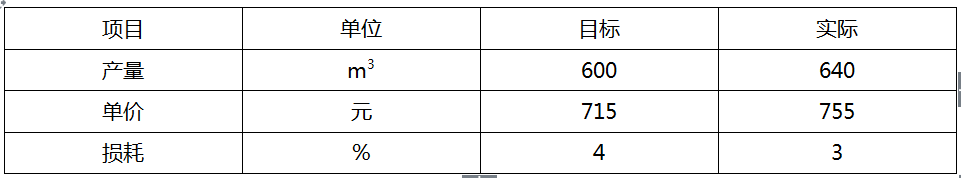

某商品混凝土目标成本与实际成本对比见下表,关于其成本分析的说法,正确的有( )。
来源:牛账网 作者:晓彬老师 阅读人数:16803 时间:2024-05-08
【多项选择题】
某商品混凝土目标成本与实际成本对比见下表,关于其成本分析的说法,正确的有( )。
A、
产量增加使成本增加了28600元
B、
实际成本与目标成本的差额是51536元
C、
单价提高使成本增加了26624元
D、
该商品混凝土目标成本是497696元
E、
损耗率下降使成本减少了4832元
【答案】
B,C,E
【解析】
目标额:600×715×1.04=446160(元)。第一次替代产量因素:640×715×1.04=475904(元)。第二次替代单价因素:640×755×1.04=502528(元)。第三次替代损耗率因素:640×755×1.03=497696(元)。由计算差额可知,因产量增加的差额:475904-446160=29744(元)。实际成本与目标成本的差额:497696-446160=51536(元)。因单价提高的差额:502528-475904=26624(元)。因损耗率下降的差额:497696-502528=﹣4832(元)。
