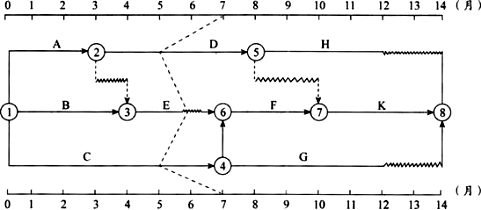

某工程双代号时标网络计划如下图所示,当工程进行到7月底时,检查了该工程的实际进度并绘制了实际进度前锋线,根据7月底检查该工程的实际进度结果表明()。

来源:牛账网 作者:木槿老师 阅读人数:15160 时间:2024-04-26

免费提供专业会计相关问题解答,让您学习无忧

金桔老师 官方答疑老师

职称: 一级讲师

【多项选择题】

某工程双代号时标网络计划如下图所示,当工程进行到7月底时,检查了该工程的实际进度并绘制了实际进度前锋线,根据7月底检查该工程的实际进度结果表明()。

A、

工作D的实际进度不影响总工期

B、

工作D前实际进度不影响其紧后工作

C、

工作E的实际进度将使工期推迟1个月完成

D、

工作E的实际进度不影响紧后工作和总工期

E、

该工程的实际进度将比计划进度推迟2个月完成

【答案】

A,D,E

【解析】

由双代号时标网络计划及前锋线可以得出,工作D的实际速度比计划速度滞后了2个月,但工作D有2个月的总时差,没有自由时差,故不影响总工期,影响紧后工作。选项B错误。工作E的实际进度比计划进度滞后了1个月,但工作E有1个月的总时差,故工作E的实际进度不影响总工期,且工作E有一个月的自由时差,故工作E不影响其紧后工作。选项C错误。工作C的实际进度比计划进度滞后了2个月,且总时差为0,在关键线路上,故该工程的实际进度将比计划进度推迟2个月完成。
