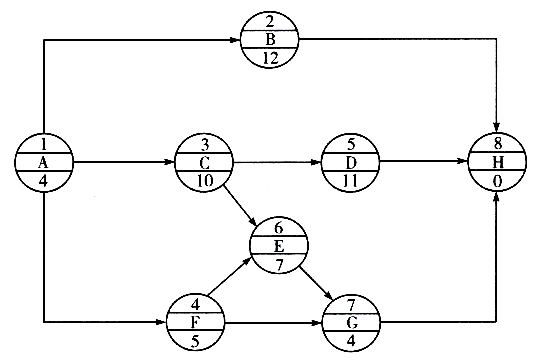

某双代号网络计划如图所示(时间单位:天),其关键线路有( )条。
来源:牛账网 作者:晓彬老师 阅读人数:15649 时间:2024-05-24
【多项选择题】
某双代号网络计划如图所示(时间单位:天),其关键线路有( )条。
A、
①→③→⑤→⑧
B、
①→②→⑧
C、
①→③→⑥→⑦→⑧
D、
①→④→⑦→⑧
E、
①→④→⑥→⑦→⑧
【答案】
A,C
【解析】
根据《工程网络计划技术规程》第2.1.35条,关键线路,双代号网络计划中,由关键工作组成的线路或总持续时间最长的线路;单代号网络计划中,由关键工作组成,且关键工作之间的间隔时间为零的线路或总持续时间最长的线路。由题可知,总工期为25天,关键线路有①→③→⑤→⑧和①→③→⑥→⑦→⑧。
