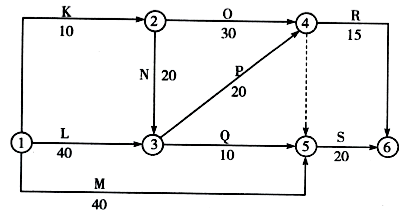

某双代号网络计划如图2所示(时间单位:天),由于业主方要求修改图纸,工作K施工时间延误25天,则会影响工期( )天
来源:牛账网 作者:晓彬老师 阅读人数:13761 时间:2024-05-13
【单项选择题】
某双代号网络计划如图2所示(时间单位:天),由于业主方要求修改图纸,工作K施工时间延误25天,则会影响工期( )天。
A、
3
B、
5
C、
10
D、
15
【答案】
D
【解析】
修改图纸前原网络计划的关键线路为①﹣③﹣④﹣⑤﹣⑥,计算工期为80天。由于业主方要求修改图纸,工作K施工时间延误25天,则修改图纸后网络计划的关键线路为①﹣②﹣③﹣④﹣⑤﹣⑥,计算工期为95天。故图纸修改后影响工期15天。
